Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh
Khánh Linh
24HMoney đã kiểm duyệt 24HMONEY đã kiểm duyệt

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

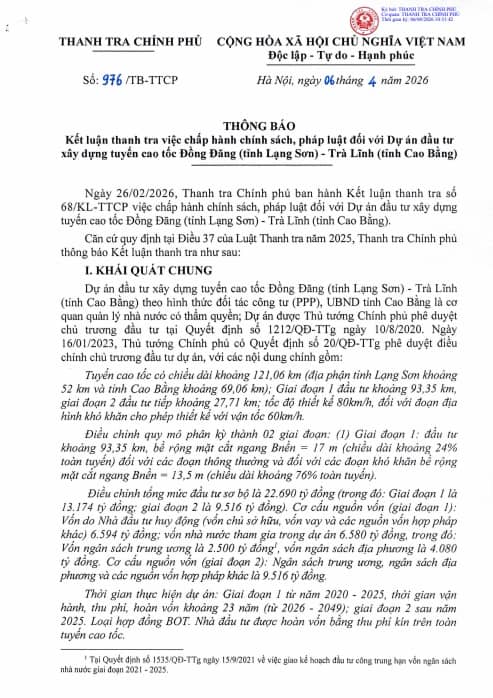

Thanh tra Chính phủ vừa công bố kết luận về Dự án cao tốc Đồng Đăng – Trà Lĩnh, chỉ ra nhiều sai sót trong phê duyệt, triển khai và quản lý vốn, đồng thời kiến nghị xử lý trách nhiệm với các đơn vị liên quan.

Dự án trọng điểm quốc gia

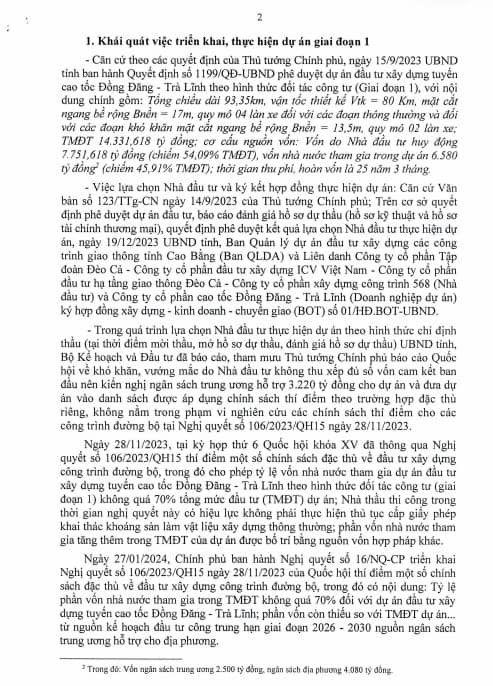

Dự án cao tốc Đồng Đăng – Trà Lĩnh dài khoảng 121,06 km, được đầu tư theo hình thức đối tác công – tư (PPP) với tổng mức đầu tư sơ bộ 22.690 tỷ đồng, chia làm 2 giai đoạn. Ngày 19/12/2023, UBND tỉnh Cao Bằng, Ban Quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh (Ban QLDA) và Liên danh các nhà đầu tư gồm Tập đoàn Đèo Cả, ICV Việt Nam, Đầu tư hạ tầng giao thông Đèo Cả, Xây dựng công trình 568 cùng Doanh nghiệp dự án ký hợp đồng BOT số 01/HĐ.BOT-UBND.

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh
Một đoạn Dự án cao tốc Đồng Đăng – Trà Lĩnh. Ảnh: Việt Vũ.

Tại thời điểm thanh tra (1/7/2025), dự án giai đoạn 1 đã triển khai thi công đồng loạt. Công tác giải phóng mặt bằng đạt 98,92% tổng diện tích (Cao Bằng 98,6%, Lạng Sơn 99,69%). Doanh nghiệp dự án đang thực hiện 3/3 gói thầu thiết kế và thi công, với khối lượng thực hiện khoảng 28,49% giá trị hợp đồng. Về vốn, Nhà nước giải ngân 3.234,04/9.800 tỷ đồng (33%), nhà đầu tư thực hiện 1.571,49/4.531,62 tỷ đồng (34,7%).

Cao tốc Đồng Đăng – Trà Lĩnh là công trình hạ tầng trọng điểm quốc gia, kết nối trung tâm kinh tế, chính trị với các tỉnh miền núi phía Đông Bắc, góp phần thúc đẩy kinh tế – xã hội, bảo đảm quốc phòng – an ninh và tăng cường kết nối khu vực.

Những tồn tại được phát hiện

Kết luận thanh tra chỉ ra một số sai sót và hạn chế trong quá trình triển khai:

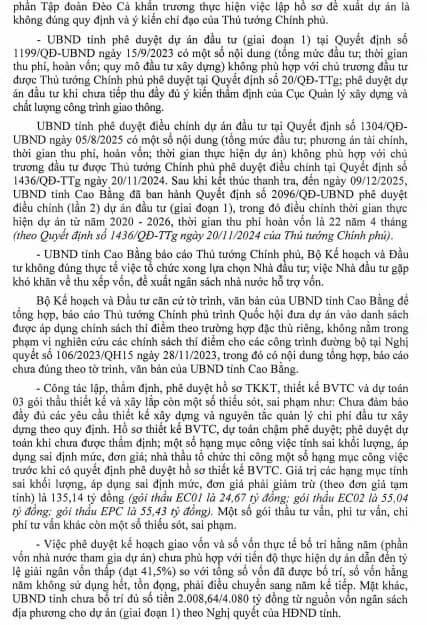

Phê duyệt kế hoạch lựa chọn nhà thầu: Quyết định số 1238/QĐ-UBND ngày 17/9/2018 chia 3 gói thầu tư vấn để áp dụng hình thức chỉ định thầu rút gọn, được xác định chưa đúng quy định.

Điều chỉnh tổng mức đầu tư, quy mô và thu phí: Một số nội dung trong Quyết định số 1199/QĐ-UBND ngày 15/9/2023 chưa phù hợp với chủ trương của Thủ tướng tại Quyết định số 20/QĐ-TTg. Việc điều chỉnh dự án tại Quyết định số 1304/QĐ-UBND ngày 5/8/2025 cũng chưa phù hợp với Quyết định số 1436/QĐ-TTg ngày 20/11/2024.
Báo cáo khó khăn vốn của nhà đầu tư: Thực tế không phản ánh đầy đủ tình hình thu xếp vốn.
Lập, thẩm định, phê duyệt thiết kế và dự toán: Một số trường hợp phê duyệt khi chưa đủ điều kiện hoặc triển khai thi công khi chưa hoàn thiện thủ tục, dẫn đến phải điều chỉnh và giảm trừ khoảng 135,14 tỷ đồng do tính sai khối lượng, định mức và đơn giá.
Bố trí vốn chưa phù hợp với tiến độ: Tỷ lệ giải ngân còn hạn chế; ngân sách địa phương chưa bố trí đầy đủ theo kế hoạch.

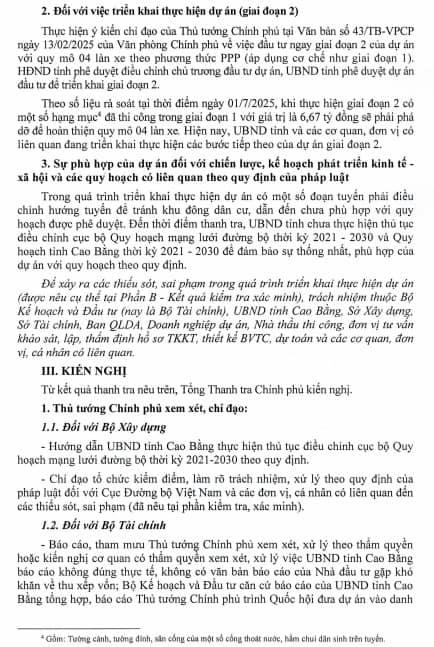

Triển khai giai đoạn 2: Một số hạng mục phải điều chỉnh, hoàn thiện lại theo quy mô dự án.

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh
Thanh tra Chính phủ chỉ ra nhiều thiếu sót, sai phạm tại dự án cao tốc Đồng Đăng - Trà Lĩnh

Kiến nghị của Thanh tra Chính phủ

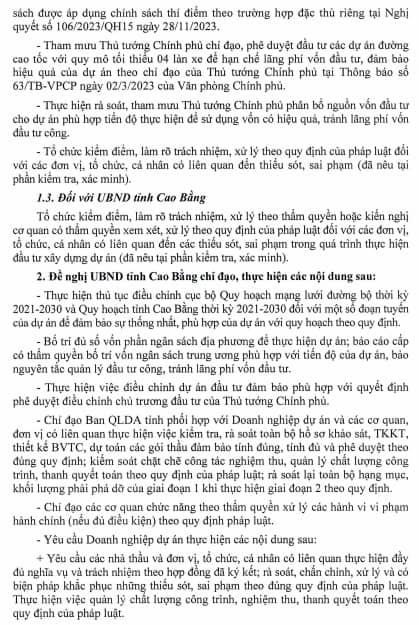

Tổng Thanh tra Chính phủ kiến nghị Thủ tướng chỉ đạo các bộ, ngành và địa phương thực hiện các giải pháp khắc phục theo quy định:

Bộ Xây dựng: Hướng dẫn UBND tỉnh Cao Bằng thực hiện thủ tục điều chỉnh quy hoạch; kiểm điểm, làm rõ trách nhiệm các đơn vị, cá nhân liên quan.
Bộ Tài chính: Rà soát và xử lý các nội dung liên quan đến bố trí, sử dụng vốn; kiểm điểm trách nhiệm trong công tác tham mưu, tổng hợp.
UBND tỉnh Cao Bằng: Kiểm điểm, làm rõ trách nhiệm, xử lý theo thẩm quyền; rà soát hồ sơ thiết kế, dự toán, bố trí vốn, kiểm soát chất lượng công trình và thanh quyết toán theo quy định.
Doanh nghiệp dự án: Chỉ đạo các nhà thầu thực hiện đúng hợp đồng; rà soát, khắc phục tồn tại và quản lý chất lượng công trình.

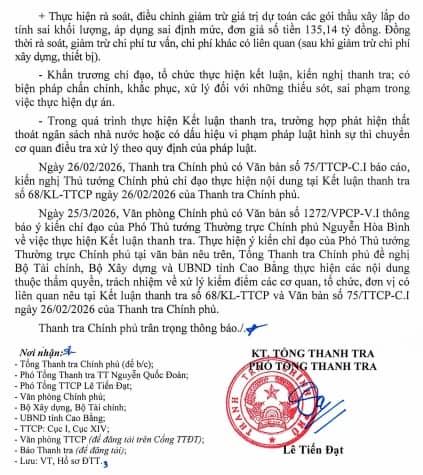

Giảm trừ dự toán: Thực hiện giảm trừ 135,14 tỷ đồng do tính sai khối lượng, áp dụng sai định mức, đơn giá; tiếp tục rà soát chi phí tư vấn và chi phí khác liên quan.

Trước đó, ngày 26/2/2026, Thanh tra Chính phủ đã có Văn bản số 75/TTCP-C.I báo cáo và kiến nghị Thủ tướng chỉ đạo thực hiện Kết luận thanh tra số 68/KL-TTCP. Ngày 25/3/2026, Văn phòng Chính phủ ban hành Văn bản số 1272/VPCP-V.I thông báo ý kiến chỉ đạo của Phó Thủ tướng Thường trực Chính phủ về nội dung này.

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh
Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Thanh tra Chính phủ điểm tên loạt sai sót, kiến nghị xử lý Dự án cao tốc Đồng Đăng – Trà Lĩnh

Theo dõi 24HMoney trên GoogleNews

Từ khóa liên quan

Bấm vào mỗi từ khóa để xem bài cùng chủ đề

Cảnh báo Nhà đầu tư lưu ý
Cảnh báo

Kết nối truyền thông
cùng 24HMONEY ?

Liên hệ tư vấn ngay

Bạn muốn trở thành
VIP/Pro ?

Đăng ký ngay
